福建省电网首次整装转运更换主变压器
变电站27年老“心脏”成功换新
12月11日下午,在台江区台中变电站,一场“电力心脏移植手术”正紧张而有序地进行。随着现场指挥员的口令,一台重达80吨、已整装完成的2号主变压器,沿着提前铺就的轨道,缓慢而平稳地向主变室深处平移——这正是福建省电网首次采用整装转运技术更换主变压器。当庞然大物精准就位的那一刻,全程屏息凝神的工作人员终于松了一口气。

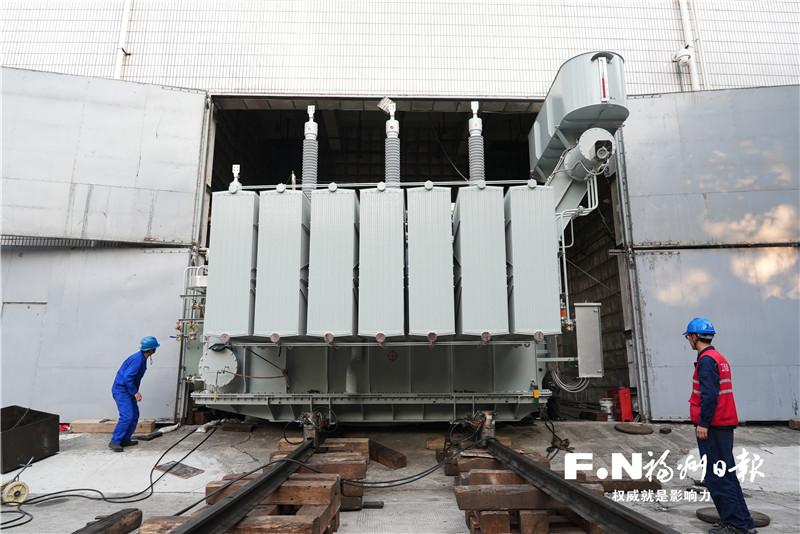

服役27年的变电站“心脏”成功换新。(国网福州供电公司供图)
原先“服役”已27年的2号主变压器,自1998年投运以来,一直是台江区供电的主力之一。随着城市快速发展,原有设备已难以满足日益增长的用电需求。为此,国网福州供电公司抓住秋冬季用电负荷相对较低的“黄金检修期”,决定进行一次彻底的升级换代,并创新启用了“整装转运”工法。
“如果把传统更换比作在狭窄的手术室里现场组装,那新方法就是让变压器‘穿戴整齐’后,整体步入岗位。”现场工作人员陈俊钦打了个生动的比方。他解释道,传统更换一台110千伏变压器需耗时约15天,其中大量附件安装、注油调试等工序都在停电后的现场进行。而本次采用的整装转运技术,则将这些前置工序全部在停电前于专属车间内完成,使新变压器以“满油待命”的完整状态运抵现场。
“你看,现在它就是一个整体。我们只需操作电动平板车和液压顶推系统,就能像移动一个巨大的积木一样,把它平稳地‘推’进既定位置。”陈俊钦介绍,这种方法的好处显而易见:一是所有精细安装工作均在无电的安全环境下完成,规避了吊车在带电区域作业的风险;二是将整体停电时间压缩了5天,大幅降低了对外界用电的影响;三是实现了作业安全、电网运行风险和停电时间的“三重降低”。
为确保万无一失,此次转运堪称一场精心策划的“特别行动”。施工前,技术团队对转运路径进行了多次实地勘测,详细评估了道路承重、转弯半径、坡度乃至空中限高等每一个细节,制定了周密的方案。转运时,变压器上还安装了多台高精度的三维冲击记录仪,它们能实时监测任何微小的震动,确保设备内部结构毫发无损。
据国网福州供电公司变电检修中心副主任郑真介绍,随着主变压器成功就位,第一阶段关键任务已圆满完成。后续,技术人员将抓紧进行最后的安装调试与试验工作,整个工程预计19日就能全部完成并恢复送电。届时,崭新的“电力心脏”将为台江区注入更可靠、更充沛的电能。(记者 沐方婷 通讯员 陈德钧 洪翠同)
①凡本网注明“来源:福州新闻网”的所有文字、图片和视频,版权均属福州新闻网所有,任何媒体、网站或个人未经本网协议授权不得转载、链接、转贴或以其他方式复制发表。已经被本网协议授权的媒体、网站,在下载使用时必须注明“来源:福州新闻网”,违者本网将依法追究责任。
②本网未注明“来源:福州新闻网”的文/图等稿件均为转载稿,本网转载出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。如其他媒体、网站或个人从本网下载使用,必须保留本网注明的“来源”,并自负版权等法律责任。如擅自篡改为“来源:福州新闻网”,本网将依法追究责任。如对文章内容有疑议,请及时与我们联系。
③ 如本网转载涉及版权等问题,请作者在两周内速来电或来函与福州新闻网联系。
