返回首页
福州新闻网
电脑版
飞卡阅读 头条 福州 原创 专题 图解 H5 福建 天下 台海 海峡纵横电子竞价平台 福州人才 金融 福州都市圈 区县
福州新闻网 >> 新闻频道 >> 福建

福建LNG接收站项目首次完成储罐“加冕”

2025-11-15 08:45:33来源:福州晚报  作者:王光慧

900吨巨型钢制拱顶精准升至罐顶

福建LNG接收站项目首次完成储罐“加冕”

近日,位于福清东瀚镇的福建LNG(液化天然气)接收站项目建设传来喜讯:作为该项目核心设施之一,2号储罐拱顶气顶升作业圆满成功。重约900吨的巨型钢制拱顶在精准控制下,平稳提升至近40米高的罐顶预定位置。这是该项目首次完成储罐气顶升作业,2号储罐也从土建施工阶段进入内罐安装阶段。

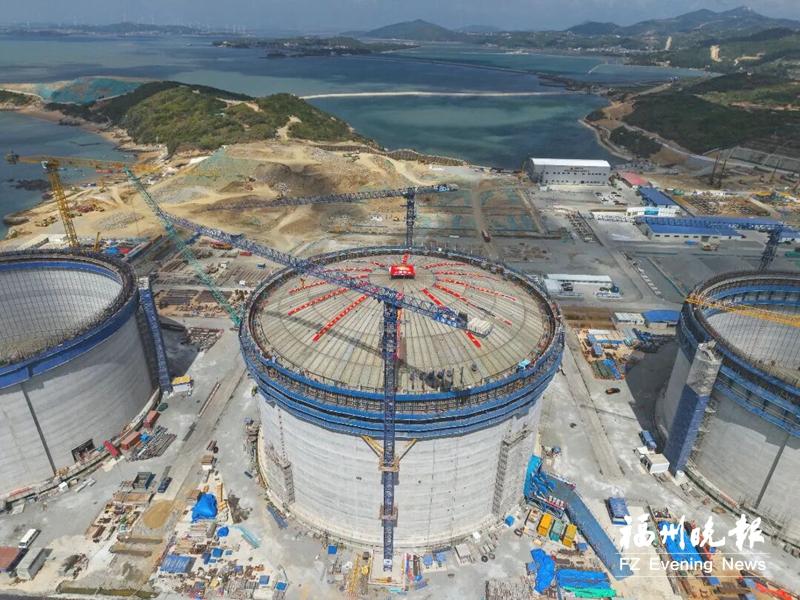

2号储罐成功“加冕”。

气顶升作业是大型LNG储罐建设中的关键工序之一,技术难度高、风险大、工艺复杂。其工作原理是:利用风机系统向储罐内部密闭空间持续输送空气,使罐内气压缓慢稳定升高,形成向上的巨大浮托力。这只“无形巨手”将整个穹顶结构沿罐壁平稳向上顶推,直至精准抵达设计位置。整个过程就像为储罐“加冕”。

福建LNG接收站项目是福建省“十四五”能源发展规划的重点工程,总投资77亿元,主要建设接收站、码头、外输管道等设施。一期项目储能规模达300万吨/年,物理接收能力可达650万吨/年,投产后每年可向福建省供应近100亿立方米天然气。一期项目建成投产后,每年可替代约1500万吨标准煤,对提升福建省生态环境质量将发挥重要作用。

福建液化天然气公司施工管理部经理刘国君表示,福建LNG接收站项目预计明年12月30日机械完工,2027年3月初步具备投产条件。项目最终LNG存储容量将接近92万立方米,可进一步提升区域LNG存储及应急调峰能力。(记者 王光慧 通讯员 林晨怡)

【责任编辑:徐匆】
相关新闻
福州新闻网版权与免责声明:

①凡本网注明“来源:福州新闻网”的所有文字、图片和视频,版权均属福州新闻网所有,任何媒体、网站或个人未经本网协议授权不得转载、链接、转贴或以其他方式复制发表。已经被本网协议授权的媒体、网站,在下载使用时必须注明“来源:福州新闻网”,违者本网将依法追究责任。

②本网未注明“来源:福州新闻网”的文/图等稿件均为转载稿,本网转载出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。如其他媒体、网站或个人从本网下载使用,必须保留本网注明的“来源”,并自负版权等法律责任。如擅自篡改为“来源:福州新闻网”,本网将依法追究责任。如对文章内容有疑议,请及时与我们联系。

③ 如本网转载涉及版权等问题,请作者在两周内速来电或来函与福州新闻网联系。

    日新闻排行榜周新闻排行榜月新闻排行榜
    东方甄选来福州直播啦 俞敏洪带队推介闽都风物
    东方甄选来福州直播啦 俞敏洪带队推介闽都风物
    福州市场上的蓝莓价格跌破每公斤60元
    福州市场上的蓝莓价格跌破每公斤60元
    佛跳墙英文怎么说?看俞敏洪如何现场翻译
    佛跳墙英文怎么说?看俞敏洪如何现场翻译
    东方甄选来福州直播啦!俞敏洪现场学唱“鱼丸歌”
    东方甄选来福州直播啦!俞敏洪现场学唱“鱼丸歌”
    福州房产频道
    冲刺加速度!福州滨海新城多条道路刷新进度
    冲刺加速度!福州滨海新城多条道路刷新进度
    专题推荐
    牢记嘱托 奋勇争先
    聚焦2026全国两会
    【网络中国节·元宵】春夜千灯亮 人间万事安
    树立和践行正确政绩观
